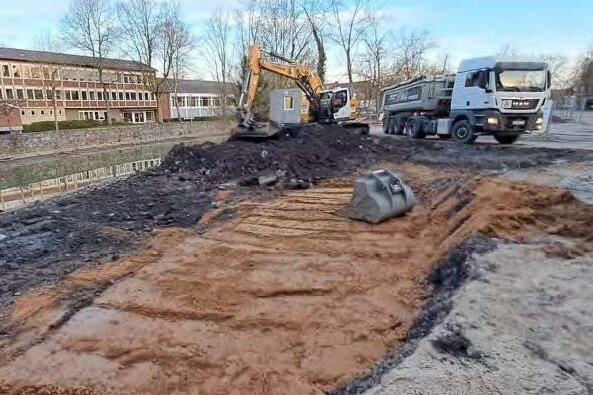

Zu den Arbeiten rund um die ehemalige Brücke zählte unter anderem, dass das Fundament der Piusbrücke ausgebaut und entsorgt werden musste. Insgesamt wurden rund 840 Tonnen Boden, teilweise PAK belastet ausgehoben. Im Anschluss wurde neuer Boden eingebracht, so dass mit Abschluss der Sanierung eine wesentliche Zustandsverbesserung in diesem Bereich eingetreten ist.
Jan Hintemann vom ZGM erinnert sich: „Das Projekt war zeitlich eng gebunden. Der Zeitpunkt musste mit der Brückenprüfung an der Weststraße und der damit verbundenen Absenkung der Werse abgestimmt sein“. Letztendlich hat alles gepasst, so dass auch nicht die vorgesehene Grundwasserreinigungsanlage zum Einsatz kommen musste. Das Budget der Maßnahme wurde um rund 100.000 € unterschritten.
